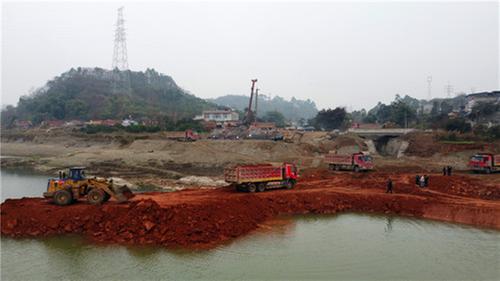

2月1日,在眉山市彭山區尖子山航電樞紐工程項目現場,左岸正在進行拌和系統、臨電系統建設,按確定的計劃進行實施臨時圍堰的填筑。

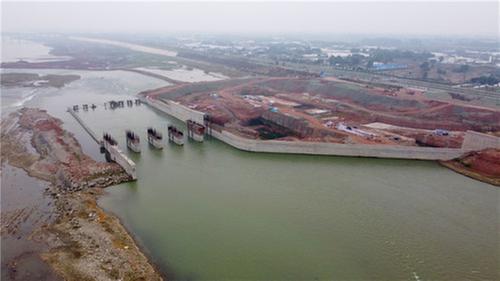

尖子山航電樞紐工程于2019年10月8日正式開工,目前右岸施工臨建工程全部完成并投入生產使用,完成船閘上引航道左擋墻砼、閘室基礎處理和砼施工,上閘首灌注樁48根,右岸防洪堤420高程以下面板砼澆筑約650米 ,完成5孔泄洪沖沙閘水下工程,發電廠房1、2、3號機組基礎和集水井砼,廠房基坑形成抽排水系統。
據了解,岷江彭山尖子山航電樞紐工程屬岷江中游第一梯級,樞紐壩址位于彭山與東坡區岷江河道交界處的彭山境內,工程以航運為主,航電結合,兼顧其他功能進行綜合開發建設。建成后,航電工程裝機容量6.9千瓦,正常蓄水位426米,庫容量3540萬立方米,渠化防滲(堤防)13千米,Ⅳ級航道一座,年通航能力266.5萬噸。 項目建成后可通行500T船舶,滿足四川成都平原重型物資,眾多商品通江達海運輸,實現長江經濟帶發展目標。
項目開工至2020年底已累計完成工程總投資3.5億元,初步計劃于2022年10月首臺機組發電,2022年底工程全面竣工。工程竣工后,電站每年可發電2.8億千瓦時。
