10月11日上午11時38分,在眉山市青神縣虎渡溪航電樞紐工程的施工現場,隨著相關負責人一聲令下,兩輛挖掘機相對而行,將泥土圍合,很快填滿了該工程一期一枯圍堰的缺口。
虎渡溪航電樞紐工程位于青神縣白果鄉虎渡社區。此次合攏,標志著該樞紐主體工程已全面進入施工階段,意味著虎渡溪航電樞紐工程又一個節點目標的實現,為接下來順利完成工程建設任務奠定了堅實基礎。

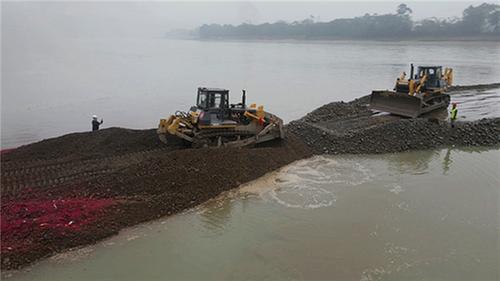

▲虎渡溪航電樞紐工程一枯圍堰合攏現場
一枯圍堰正式合攏后,后續又有哪些施工建設?10月13日,記者來到施工現場,看到一派繁忙景象。塔吊林立,工程車輛來回穿梭,運料車、挖掘機不停來回作業,工人們正在對圍堰進行高壓噴漿施工,管理基地和施工單位生活營地建設、混凝土拌和系統、沙石篩分系統施工也正有條不紊地進行。

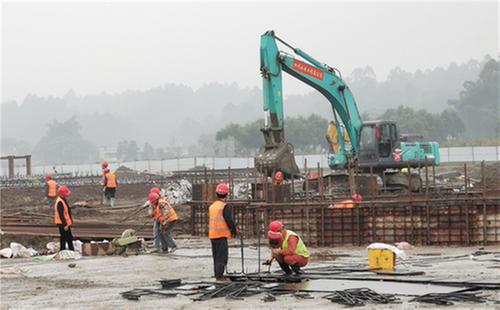

▲工人在混凝土拌和系統、沙石篩分系統現場施工
據了解,岷江虎渡溪航電樞紐是岷江干流(彭山江口——樂山三橋段)規劃的8級航電樞紐中的第6級(自上而下),上銜季時壩航電樞紐,下接已建成的漢陽航電樞紐,工程總投資14.25億元,開發任務以通航為主、發電為輔,兼顧防洪、灌溉、旅游等水資源利用,設計工期為40個月。

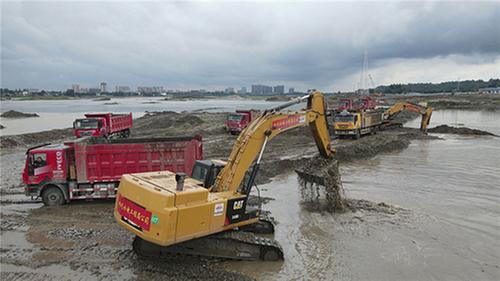

▲施工現場建設忙
“現在,主要施工單位和人員已全面進場,有30臺施工設備、300余位施工人員進駐現場進行施工。截至目前,項目一枯圍堰已完成了合攏,工人們正加足馬力,對圍堰的高噴防滲施工,預計在今年的12月10日,第一倉混凝土就能進行澆筑。”虎渡溪航電開發有限公司副總工程師郭加偉介紹說。
